Início / Hidrelétrica Santo Antônio: mais próxima da geração plena

Hidrelétrica Santo Antônio: mais próxima da geração plena



No dia 06 de agosto as águas do rio Madeira começaram a ocupar a área onde está sendo instalado o quarto e último grupo gerador da hidrelétrica Santo Antônio.



Enchimento GG-4-06 (07) (640x467)

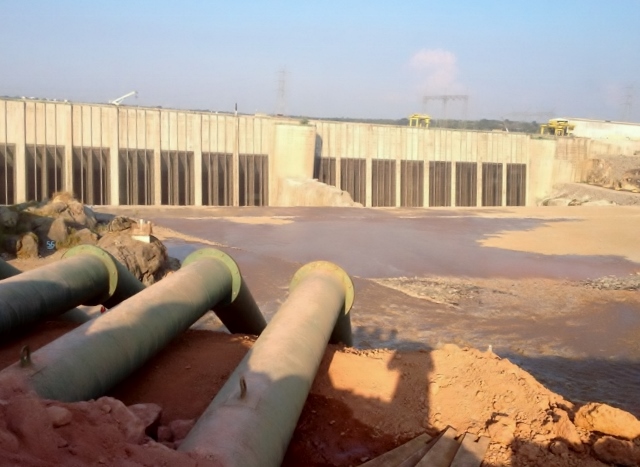

Enchimento do recinto da Casa de Força 4



A área permaneceu seca – ensecada, no jargão dos engenheiros, aproximadamente dois anos e três meses para que todos os procedimentos de construção pudessem ser executados. Esta etapa marca a reta final do processo de construção e motorização da hidrelétrica, já que dá início aos testes das últimas 18 turbinas – duas delas entram em operação ainda este ano, respectivamente, em novembro e dezembro. O enchimento desta área é feita por sifonamento, ou seja, grandes tubulações levarão a água do rio Madeira, que estão em um nível mais alto, até a estrutura do Grupo Gerador 4 (GG4), por gravidade e pressão.



Enchimento GG-4-06 (02) (640x427)

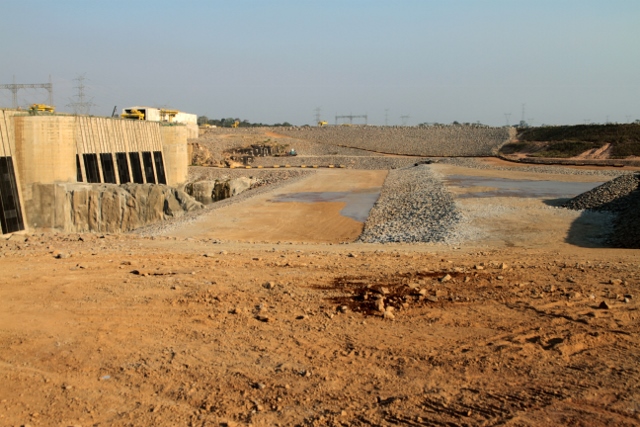

As águas do rio Madeira vão retornando ao seu leito natural



Este processo levará cerca de 60 dias e acontece em duas fases. Na primeira, enche-se a área que está acima (montante) do GG4. Finalizada esta etapa, parte-se para o enchimento da área que está abaixo (jusante) da estrutura. O enchimento agora desta área confirma o compromisso da Santo Antônio Energia com o cronograma estabelecido e pactuado junto aos órgãos do setor elétrico. A conclusão das obras da hidrelétrica está prevista para novembro de 2016, com o funcionamento das 50 turbinas bulbo, que irão gerar um total de 3.568 MW, energia suficiente para mais de 45 milhões de pessoas.



Relembre os principais marcos da Hidrelétrica Santo Antônio:

•             2001 a 2006 – Estudos de inventário e de viabilidade.

•             2007- Leilão da Aneel.

•             Setembro de 2008 – Início das obras de construção da hidrelétrica.

•             Julho de 2011 – Desvio do rio Madeira.

•             Setembro de 2011 – Licença de Operação e início do enchimento do reservatório.

•             Março de 2012 – Início da operação com o funcionamento de duas turbinas.

•             Março de 2015 – Hidrelétrica completa três anos de operação com 32 turbinas em operação e capacidade de geração de cerca de 2,3 mil MW.

•             Julho de 2015 – Enchimento com água dos recintos do último grupo gerador, caracterizando com a volta do rio para seu leito original.
